        歷史用戶

        2016-5-4

        關注

        【門窗淋水實驗】

        門窗淋水實驗是由安裝單位自己做還是由專業實驗單位做,怎么做

        已有3個回答
        我來回答一下
        全部回答
        把著手合作

        2016-5-5

        門窗淋水實驗由門窗檢測站進行做淋水測試同時出具淋水實驗報告。

        67
        0
        0
        子悟

        2016-5-6


        鋁合金門窗淋水實驗要求

         淋水試驗在屋頂女兒墻處設置穿孔水管,淋水時間不少于24小時。



        鋁合金門窗淋水試驗應保證淋水管位置、孔徑、孔距、淋水角度。淋水前

        應清理外窗及玻璃,淋水管管徑15-20 mm,淋水管表面應均勻打孔,噴水孔成

        直線均勻分布,孔徑3-4mm,孔間距在200-300mm范圍。淋水管應距窗面表面≤

        100mm,淋水方向與外墻水平方向角度≤30°



        淋水試驗水量為自來水正常水壓下最大量,淋水時應保證水壓。當用臨時水,水

        壓不符合試驗要求時,應采取加壓泵等方法保證水壓。


        淋水24小時后拆除至下一個淋水層,并觀察記錄該淋水帶范圍內外窗及窗周滲漏情況。



        使用由監理、總包、門窗單位簽字確認的專用表格,進行記錄。



        具體措施:

         由總包牽頭,監理及門窗單位對淋水部位進行檢查,并對 漏水點做好記錄,查明造成滲水原因,由責任單位打開修補。并進行再漏水檢查。

        門窗滲漏修補措施:

        278
        0
        0
        歷史用戶

        2016-8-27

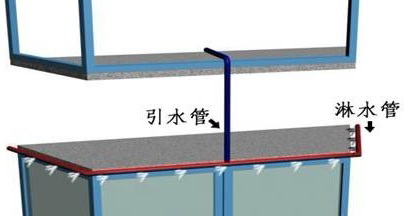

        建筑外墻、窗淋水實驗在現場做,由甲方、監理單位選擇位置,

         1、淋水試驗一般每三至四層設置一個橫向淋水帶,對有挑檐的或外窗內凹于外墻10cm以上等,應增設或每層設置淋水帶。引水管從被淋水層次上一層戶內外窗引出,并做有效固定和保證淋水管不變形。淋水試驗時間不少于1小時。

         2、外窗淋水試驗應保證淋水管位置、孔徑、孔距、淋水角度。淋水前應清理外窗及玻璃,淋水管管徑15-20 mm,淋水管表面應均勻打孔,噴水孔成直線均勻分布,孔徑3-4mm,孔間距在80~120cm范圍;淋水管應距窗面表面≤100mm,淋水方向與外窗水平方向角度≤30°。

         3、淋水試驗水量為自來水正常水壓下最大量,淋水時應保證水壓。當用臨時水供水,水壓不符合試驗要求時,應采取加壓泵等方法保證水壓。

         4、淋水1個小時后拆除至下一個淋水層,并觀察記錄該淋水帶范圍內外窗及窗周滲漏情況。

         5、淋水試驗過程中應保證每層外窗玻璃中下部2/3表面能形成連續“水幕”并覆蓋窗戶和墻體連接部位,同時《全裝修住宅工程質量分戶驗收匯總表》“概況”

        中應注明淋水帶設置數量和所在層數。

         6、竣工驗收復核時,現場每幢工程必須保證一個樓層橫向封閉淋水帶,提前1

        小時淋水,淋水帶布置樓層隨機抽查。外窗淋水后定時進戶目測觀察檢查外窗及周邊有無滲漏現象。發現有滲漏水、滲濕、印水現象的部位作醒目標記,查明滲漏原因,并將檢查情況作詳細書面記錄。


        185
        0
        0
        共3條 頁次:[1/1] 首頁 1 尾頁
